Rembrandtstraat, Clinge
In januari 2023 startten we met de bouw van de acht HAT woningen aan de Rembrandtstraat. HAT woningen zijn woningen voor één- of tweepersoons huishoudens. Eerder zijn hier eveneens acht woningen gesloopt die niet meer voldeden aan de eisen van deze tijd. Simons Bouwgroep ontwikkelde en bouwt de woningen.
Indeling woning
De woningen zijn gelijkvloers en ruim van opzet. U komt binnen via een ruime hal waar zich de meterkast, de technische ruimte (bergruimte) en het toilet bevinden. Vanuit de hal loopt u rechtstreeks de woonkamer met open keuken binnen. In de woonkamer is de toegang tot de slaapkamer vanwaar u ook de badkamer bereikt. De woningen hebben allemaal een individuele buitenberging en worden in twee blokken van vier woningen gebouwd.
Duurzaam
De woningen zijn energiezuinig waarbij veel aandacht uitgaat naar het installatieconcept, het isoleren van de buitenschil en luchtdicht bouwen. De woningen worden verwarmd door vloerverwarming. Een warmtepomp stuurt deze aan. De combi warmtepomp heeft een ingebouwde warmwaterboiler van 180 liter. Daarnaast installeren we een mechanisch ventilatie- en luchtbehandelingssysteem en voorzien we de woningen van zonnepanelen en kunststof kozijnen. Er is geen gasaansluiting meer aanwezig.
De datum van oplevering is nog niet bekend.
Zie voor meer informatie het bewonersboekje.
Update
September 2024

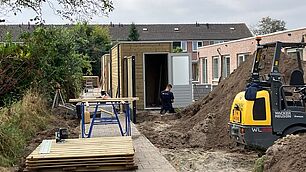

De woningen zijn inmiddels in de afbouwfase, de laatste puntjes op de i worden gezet. We verwachten in oktober de sleutels uit te reiken aan de nieuwe bewoners.
Update
Juni 2024

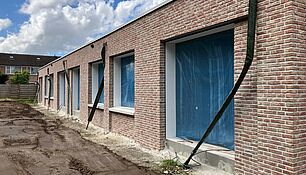

Bij de acht woningen staan de buitenkozijnen op de planning om te plaatsen. Daarnaast ging de aannemer van start gegaan met de binnenafwerking en de aanleg van de technische installaties. Met de buiteninrichting hopen we snel te kunnen starten.
Update
Maart 2024

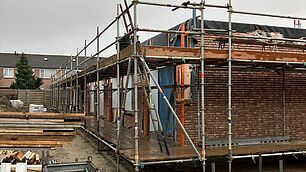

Van de acht woningen zijn de casco’s klaar en het metselwerk is in volle gang. De volgende werkzaamheden zijn het voegen van het metselwerk en het plaatsen van de buitenkozijnen. Vervolgens start de aannemer met de binnenafwerking en de aanleg van de technische installaties. Tot onze spijt heeft deze bouw vertraging opgelopen en kunnen we voorlopig niets zeggen over een opleverdatum.
Update
December 2023

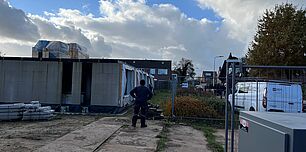

Het casco is inmiddels in zijn ruwe vorm gereed. De volgende werkzaamheden zijn het verder afwerken van de dakopbouw, het metselen van de buitenwanden en het plaatsen van de buitenkozijnen.
Update
Eind september 2023
Aan de Rembrandtstraat in Clinge bouwen we acht HAT woningen. Dit zijn woningen voor één- of tweepersoons huishoudens. Inmiddels zijn daar de verdiepingsvloeren aangebracht. Daarna plaatst de aannemer de houtskeletbouw wanden.
Update
15 juni 2023

Voor de acht HAT woningen (woningen voor één- of tweepersoonshuishoudens) zijn de boorpalen inmiddels geboord en de fundering gestort. Op dit moment wordt het leidingwerk in de fundering voorzien. Vervolgstap is het leggen van de begane grondvloeren en de verdere opstart van de bovenbouw.
